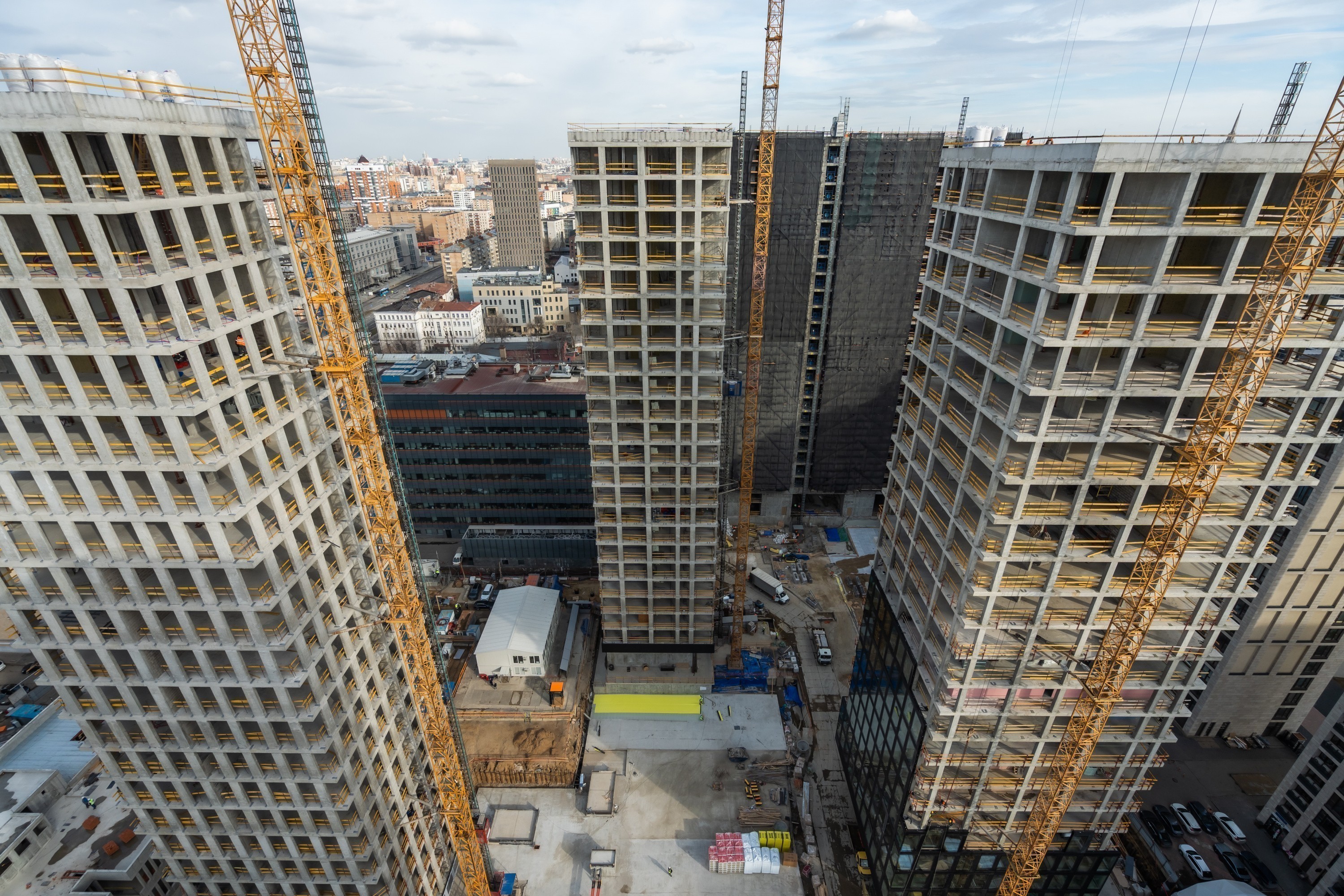

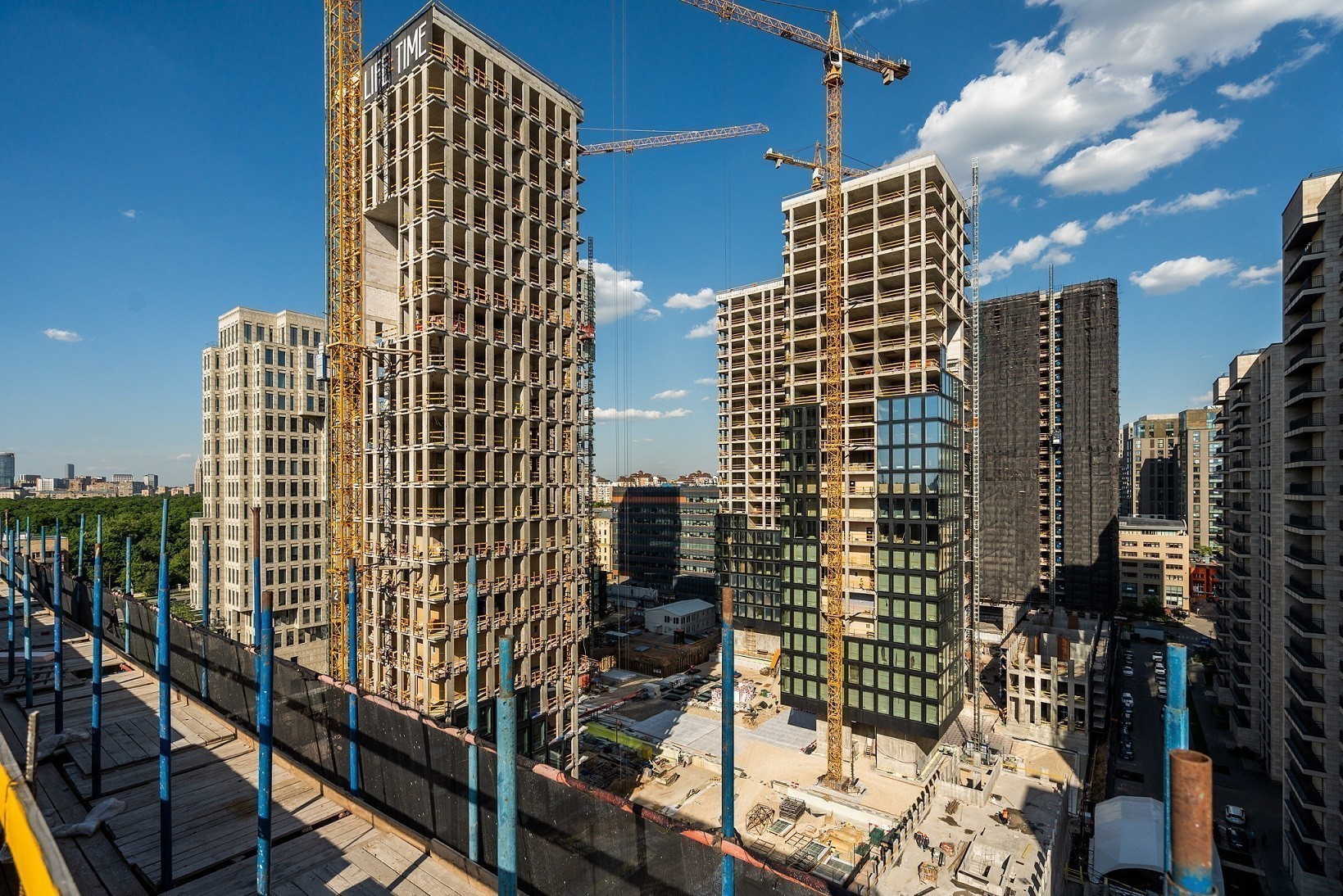

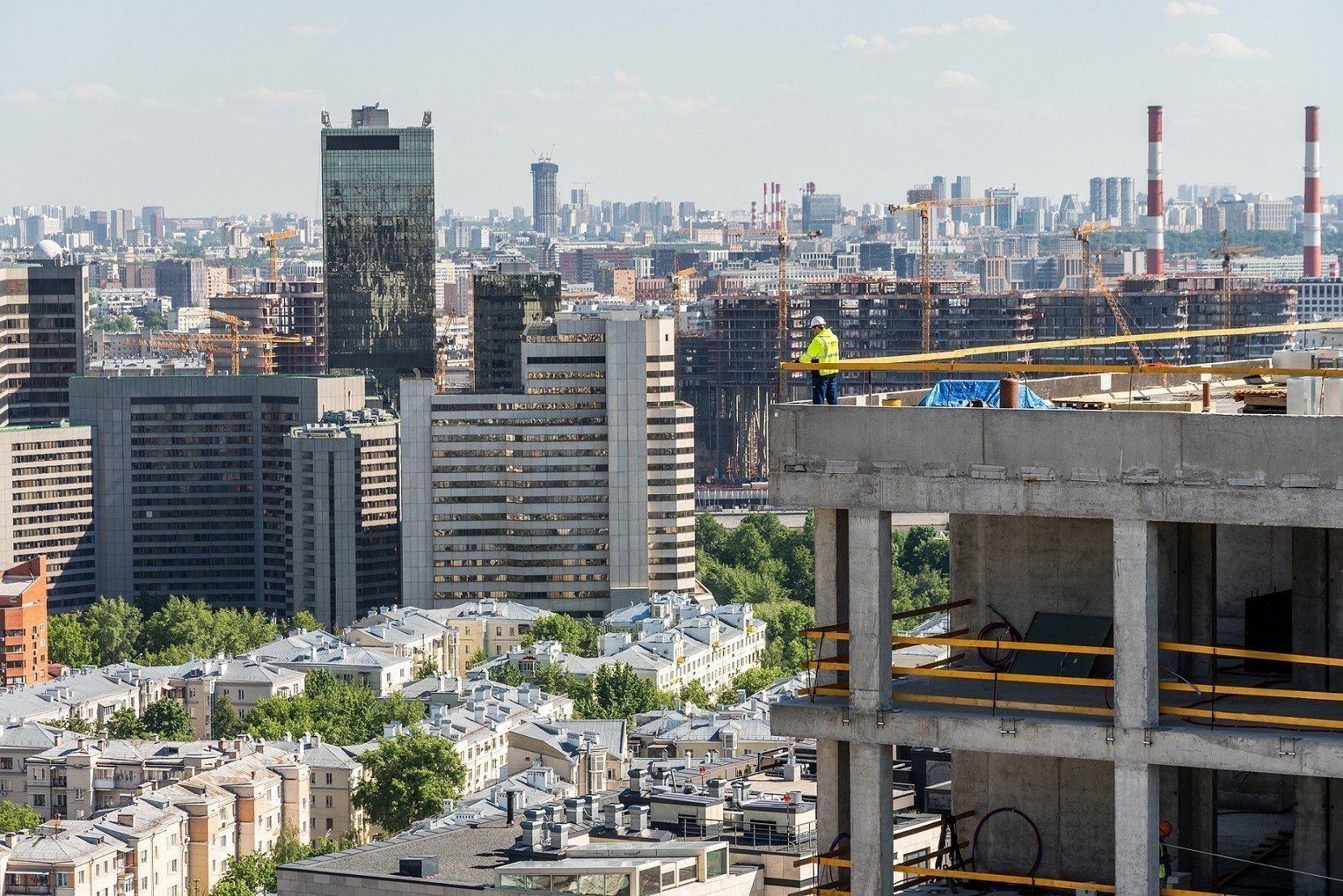

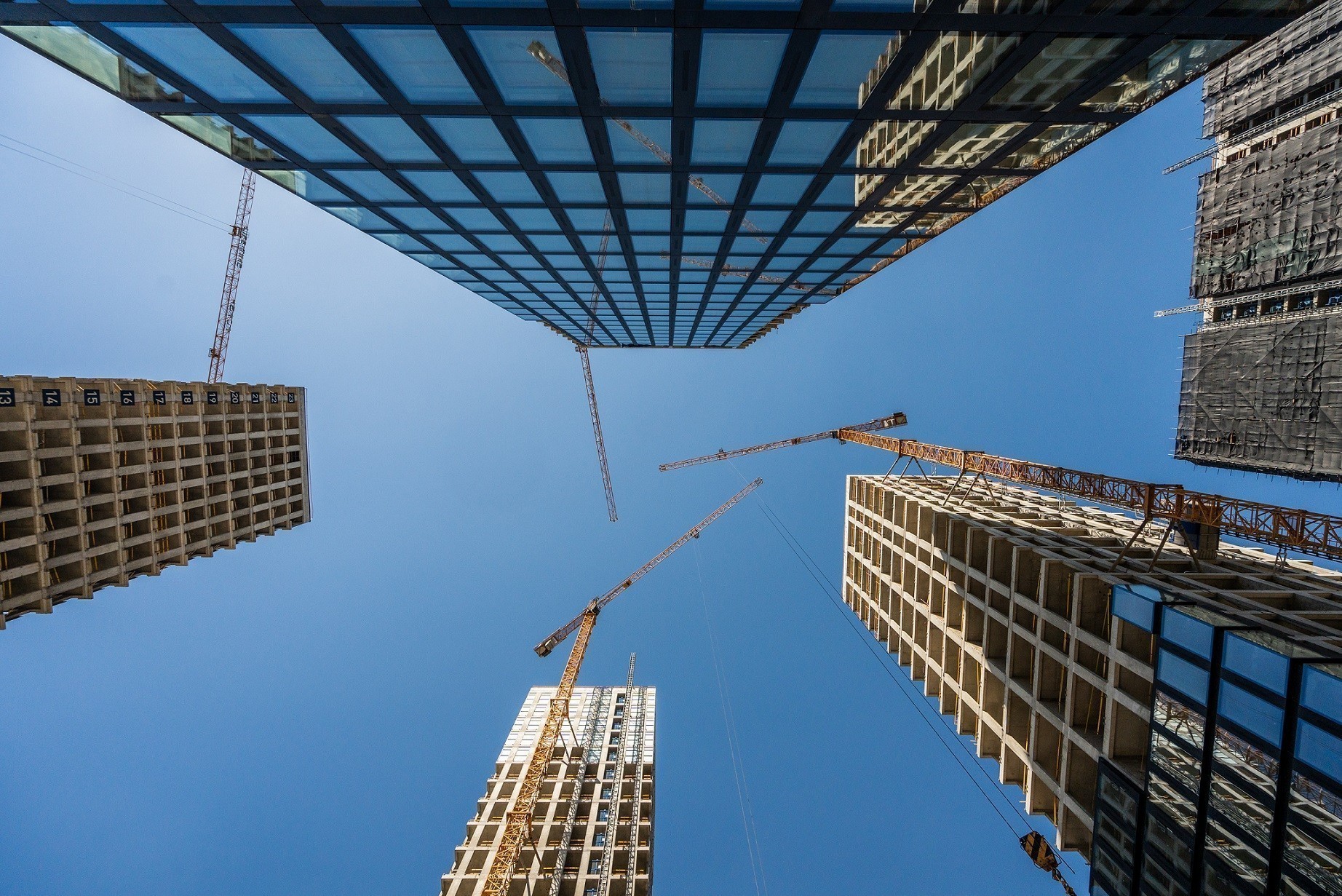

II кв. 2026 г.
завершение строительства
Октябрь 2024
- Завершили монолит жилых корпусов.

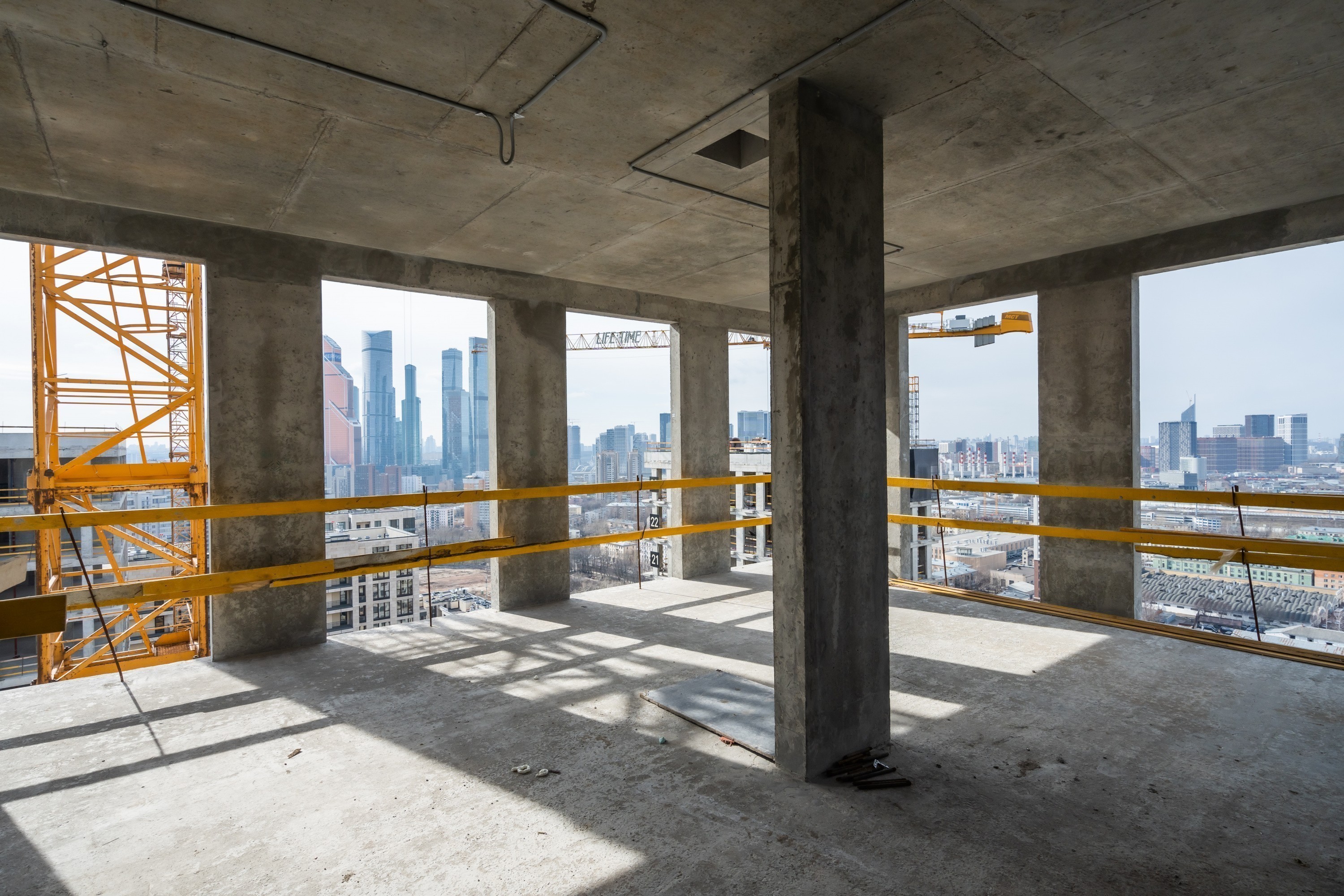

- Создали эталонный этаж, чтобы довести до совершенства каждую деталь.

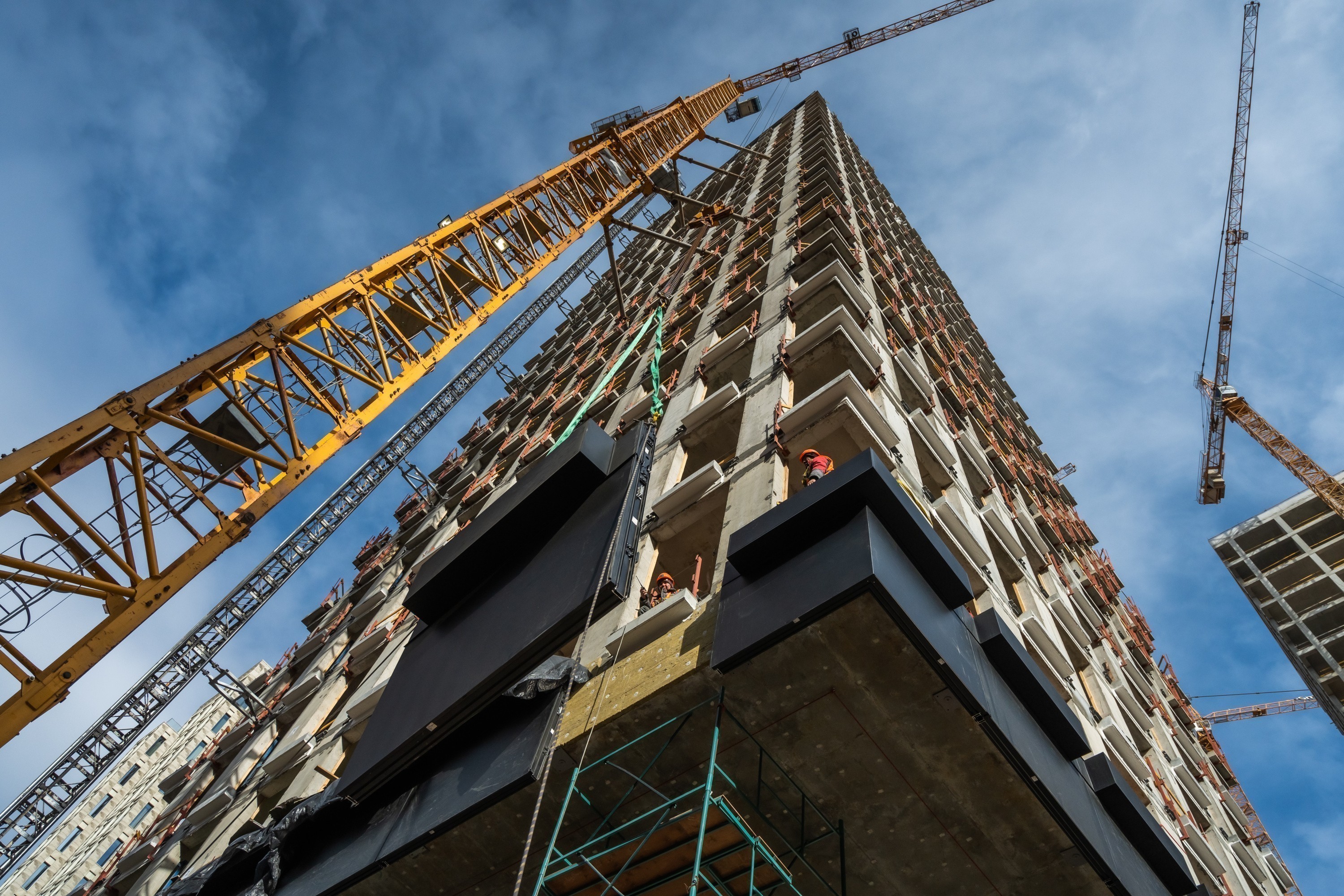

- Приступили к работам по устройству кровель корпусов B и C.

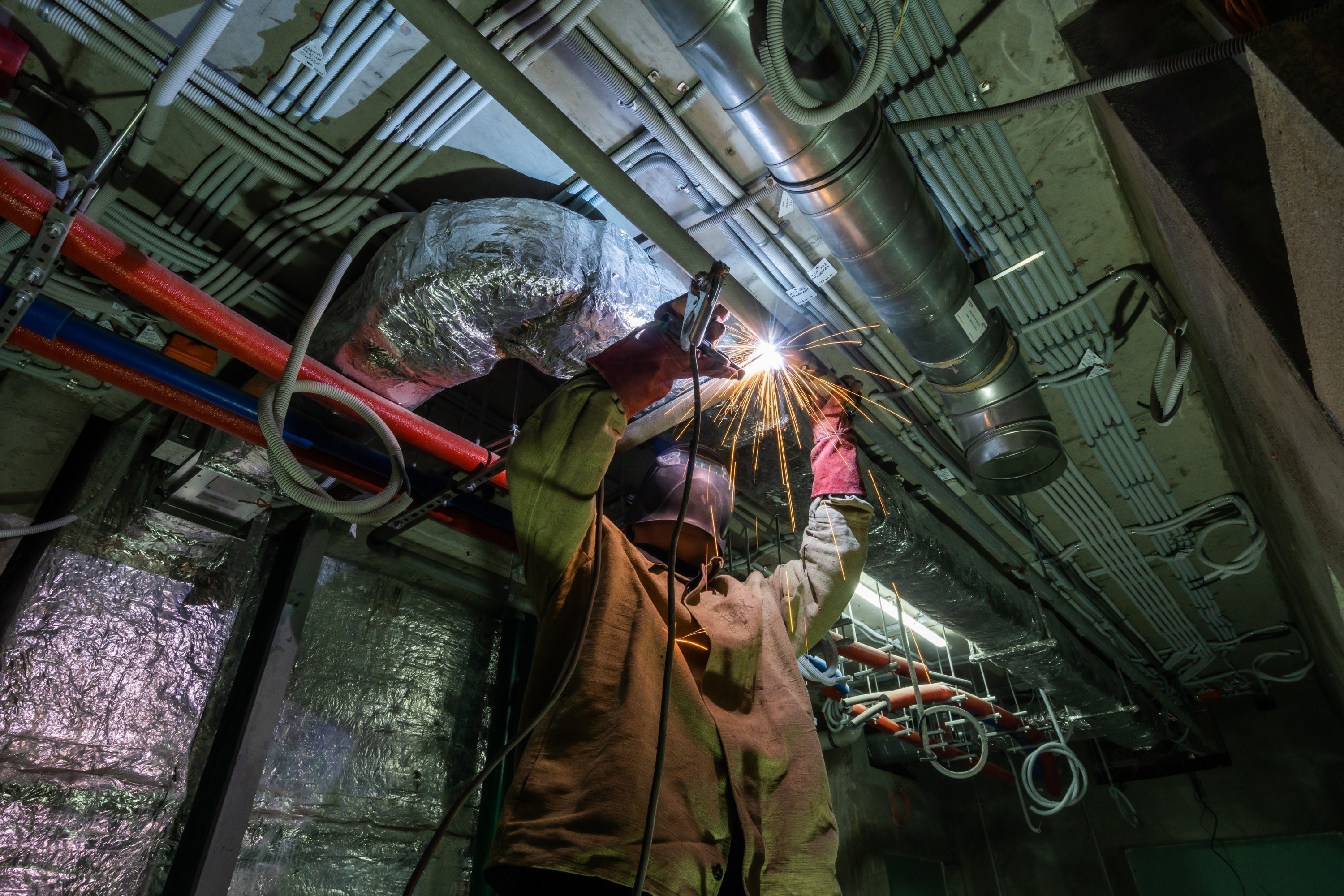

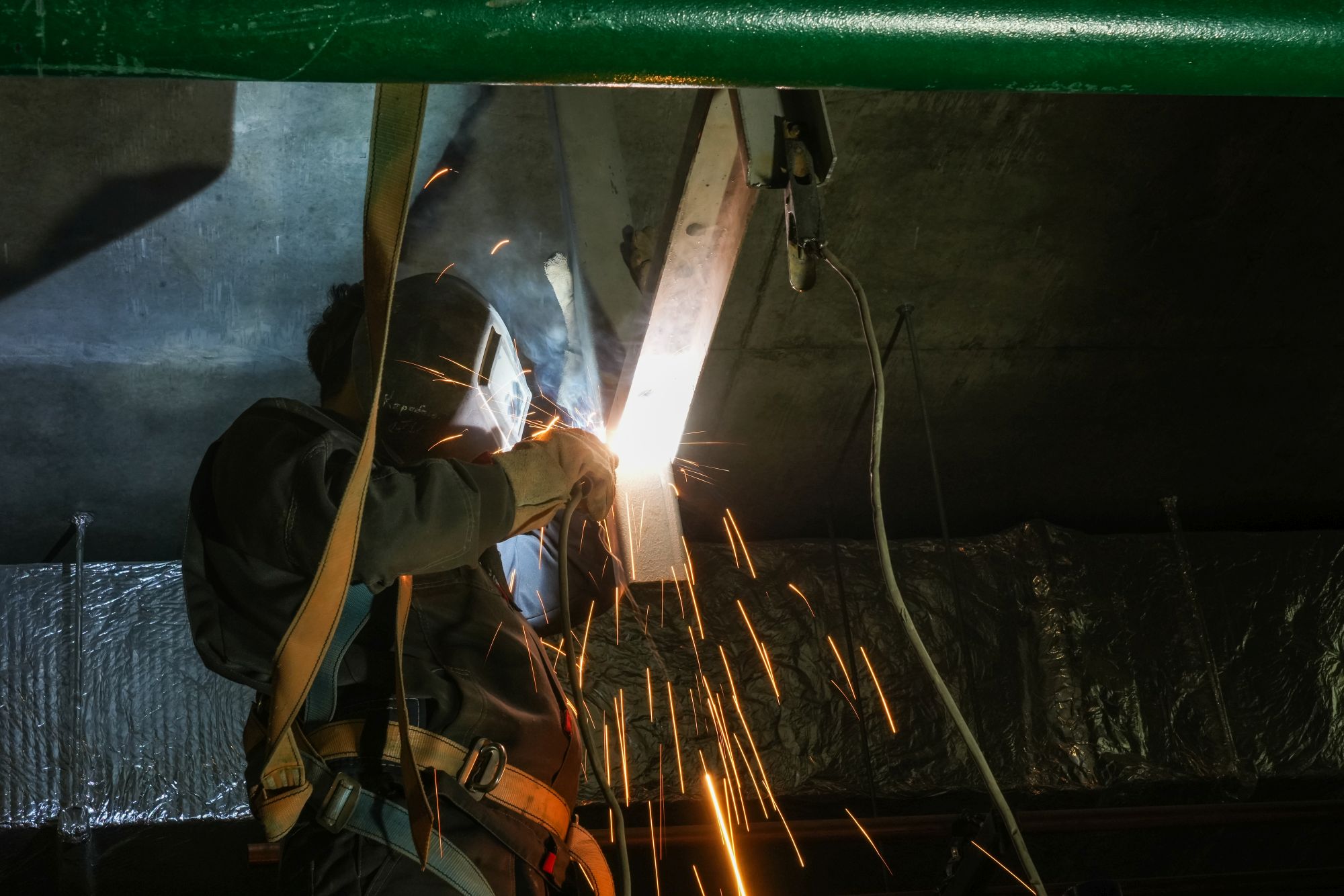

- Начали монтировать систему кондиционирования в жилых зданиях.

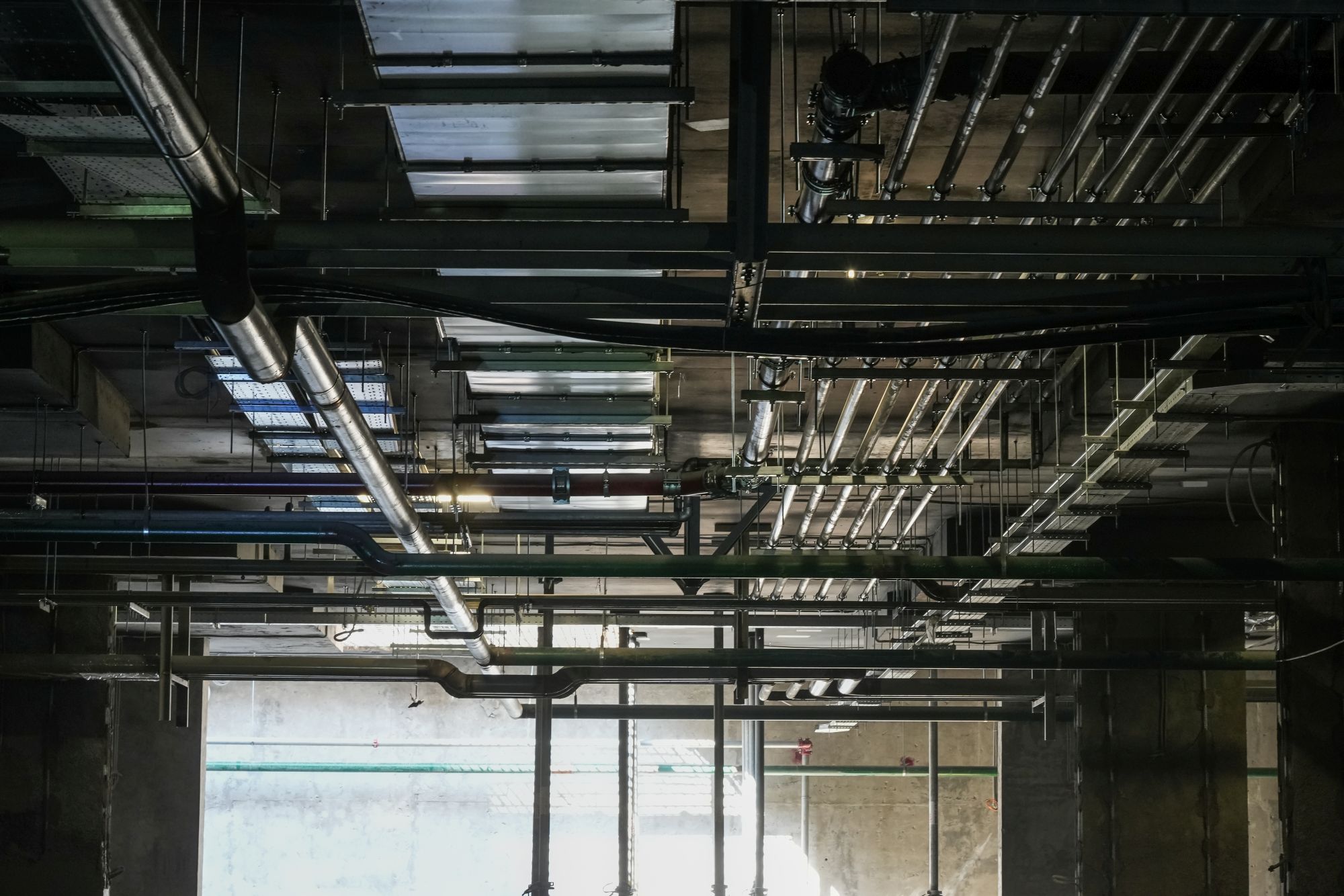

- На подземном паркинге приступили к монтажу канализации и продолжаем устанавливать вентиляцию и отопление.
- На 90% завершили монолитные работы в здании школы.

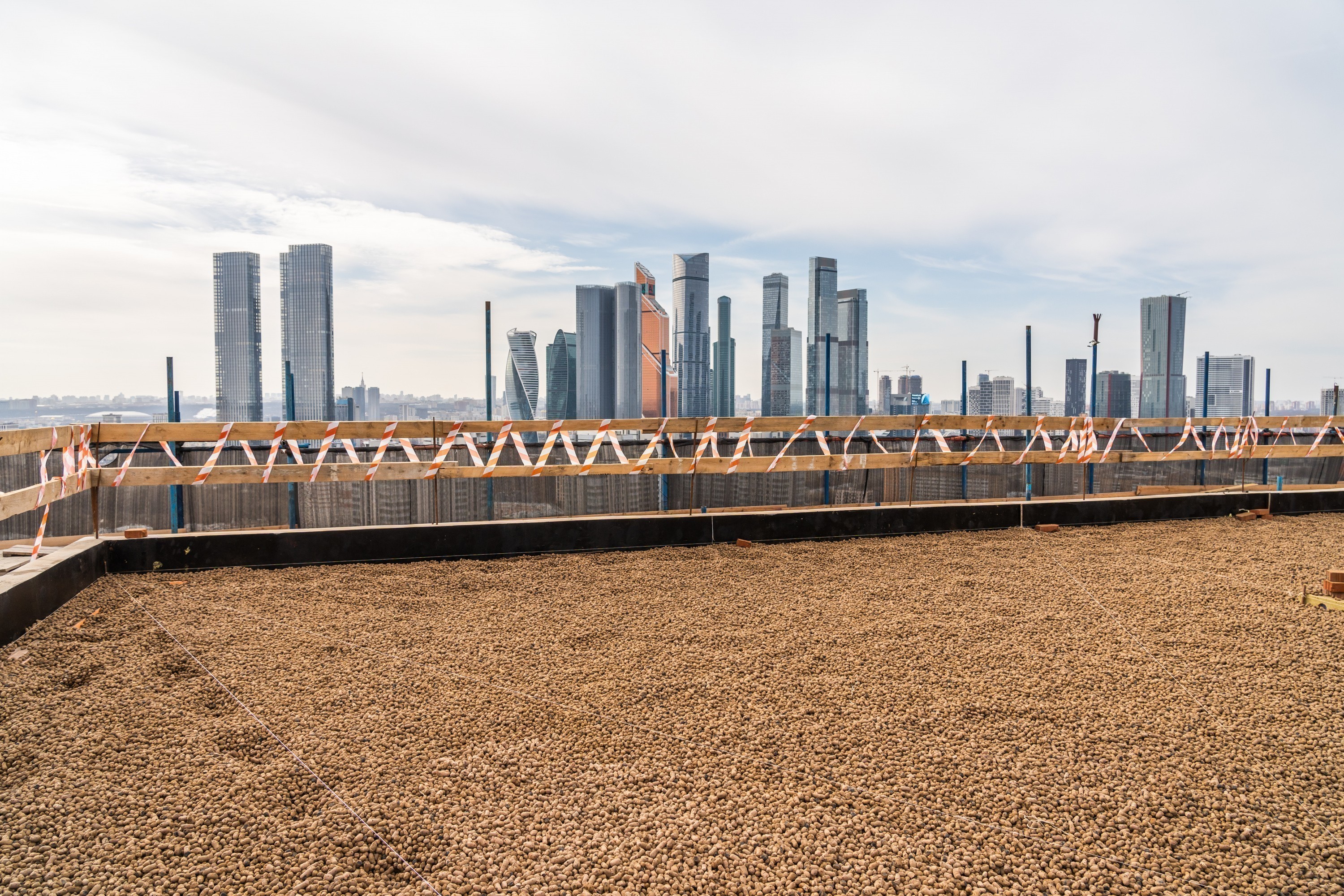

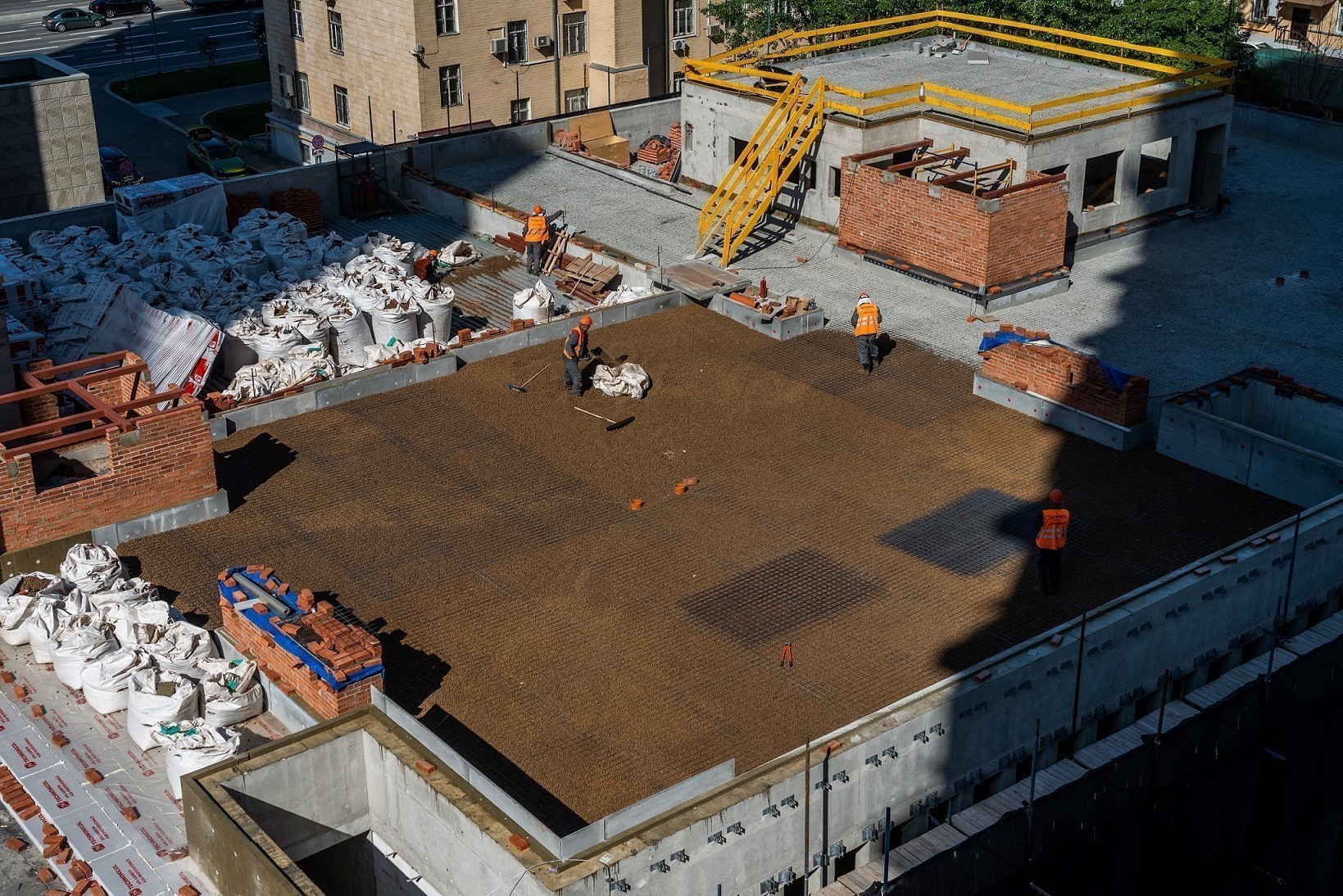

- Выполнили гидроизоляцию стилобата для благоустройства двора-парка.
Сентябрь 2024
- Завершили возведение корпусов A и F.

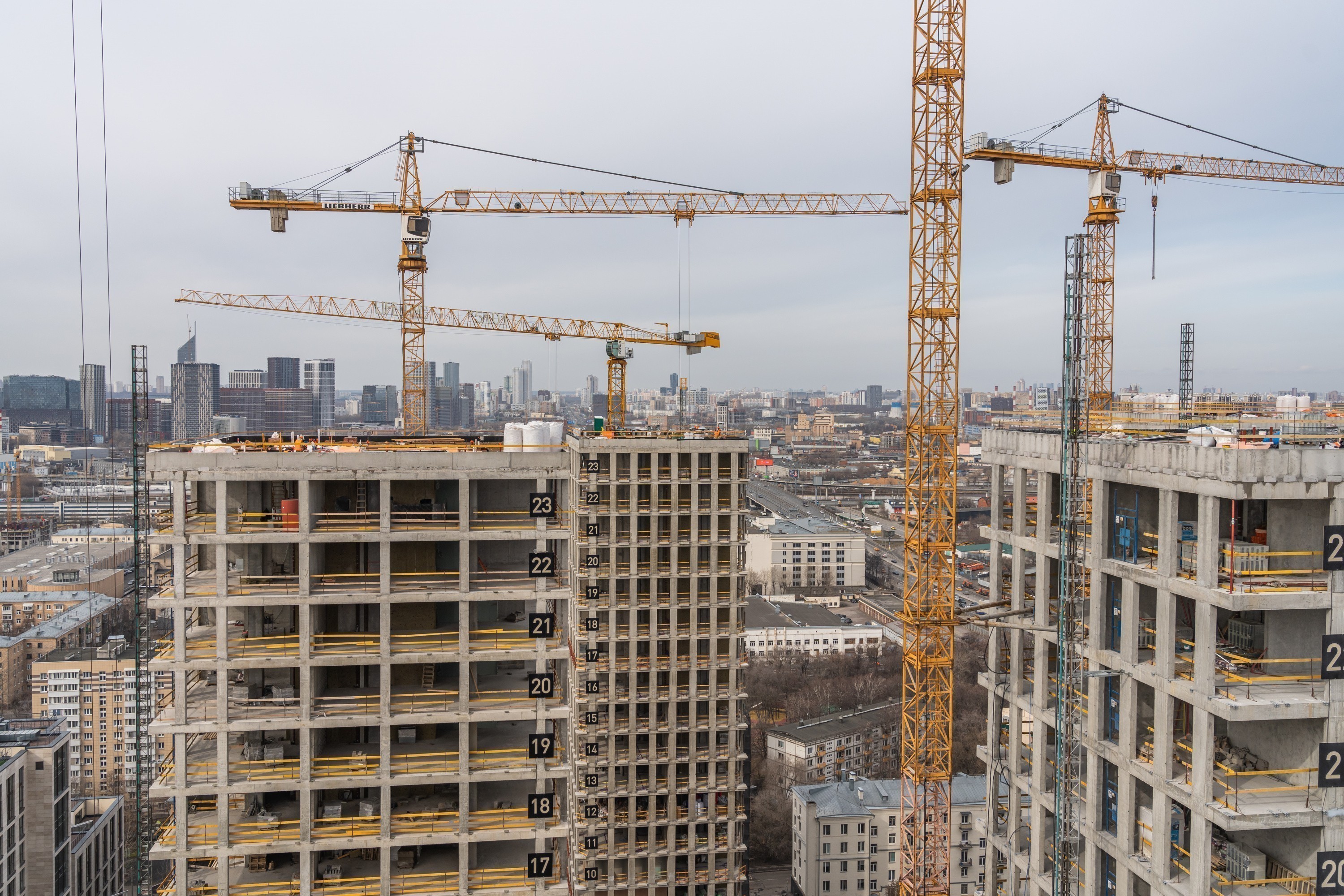

- В корпусе D достигли 21-го этажа.
- В корпусе E вышли на уровень 20-го этажа.
- Приступили к установке пожарной сигнализации и электроснабжения во всех корпусах.
- Начали возводить третий этаж школы.
- На подземном паркинге приступили к монтажу вентиляции и отопления.

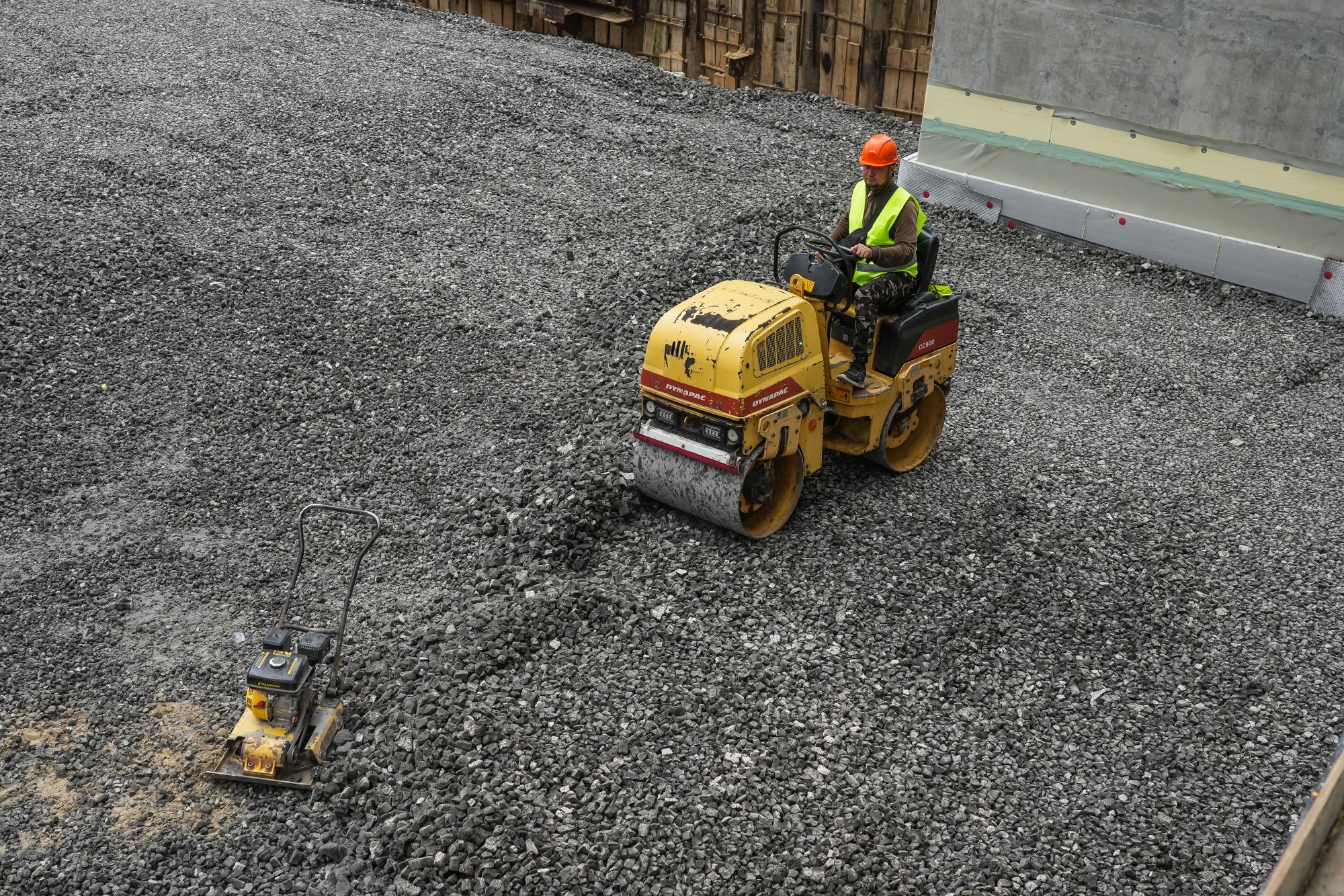

- Продолжили создавать прочную основу под благоустройство двора-парка: завершили нижний слой из щебня.
Август 2024

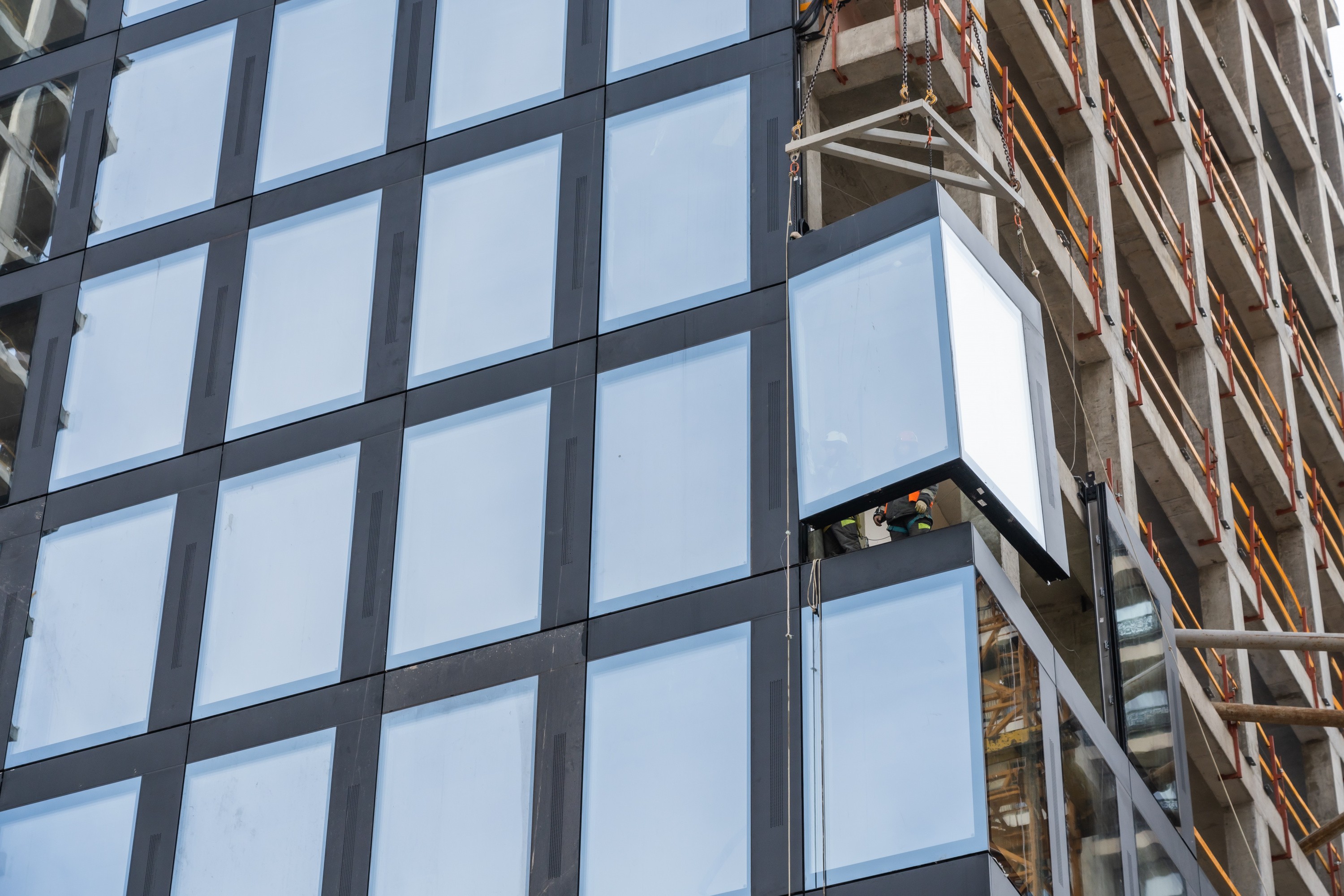

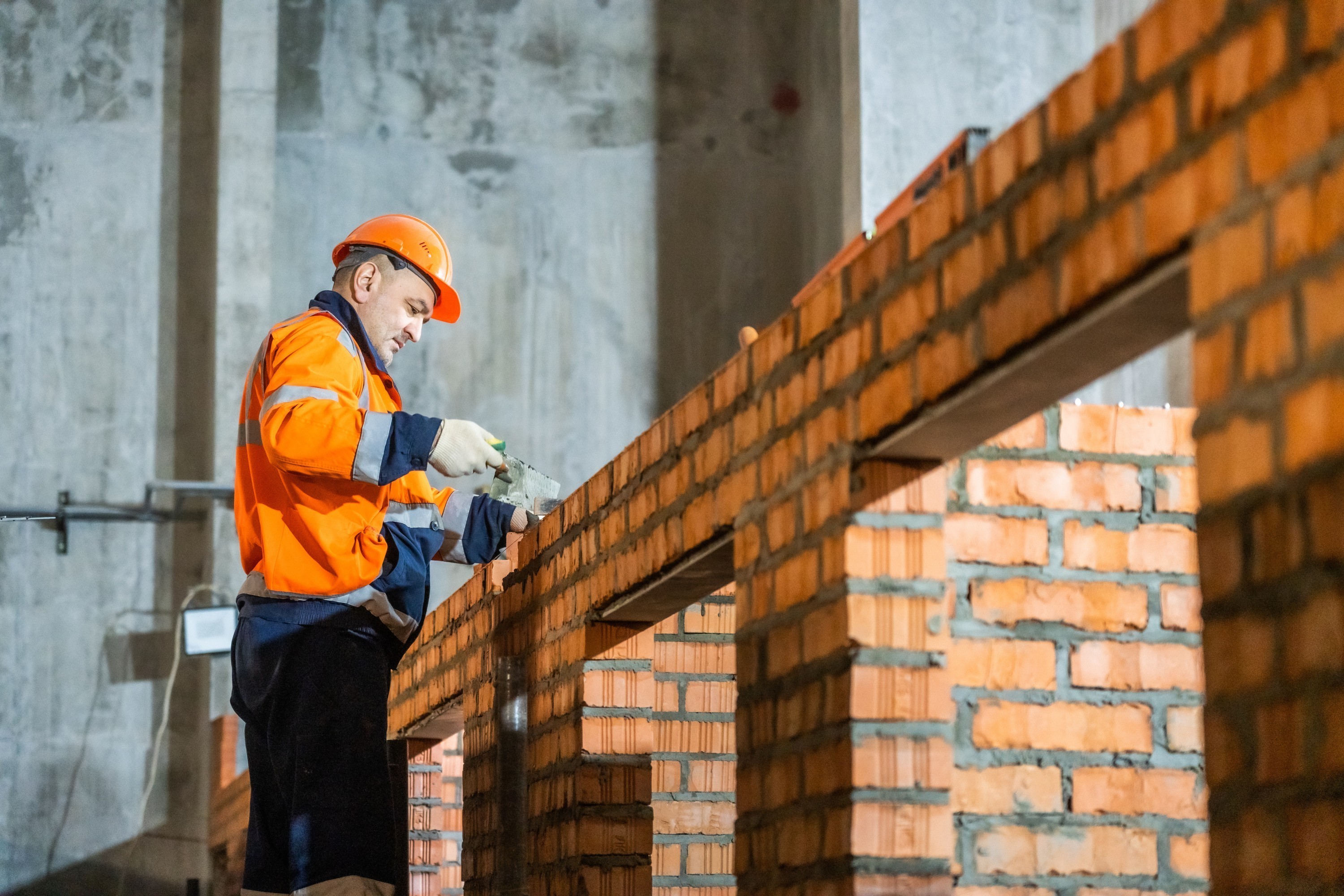

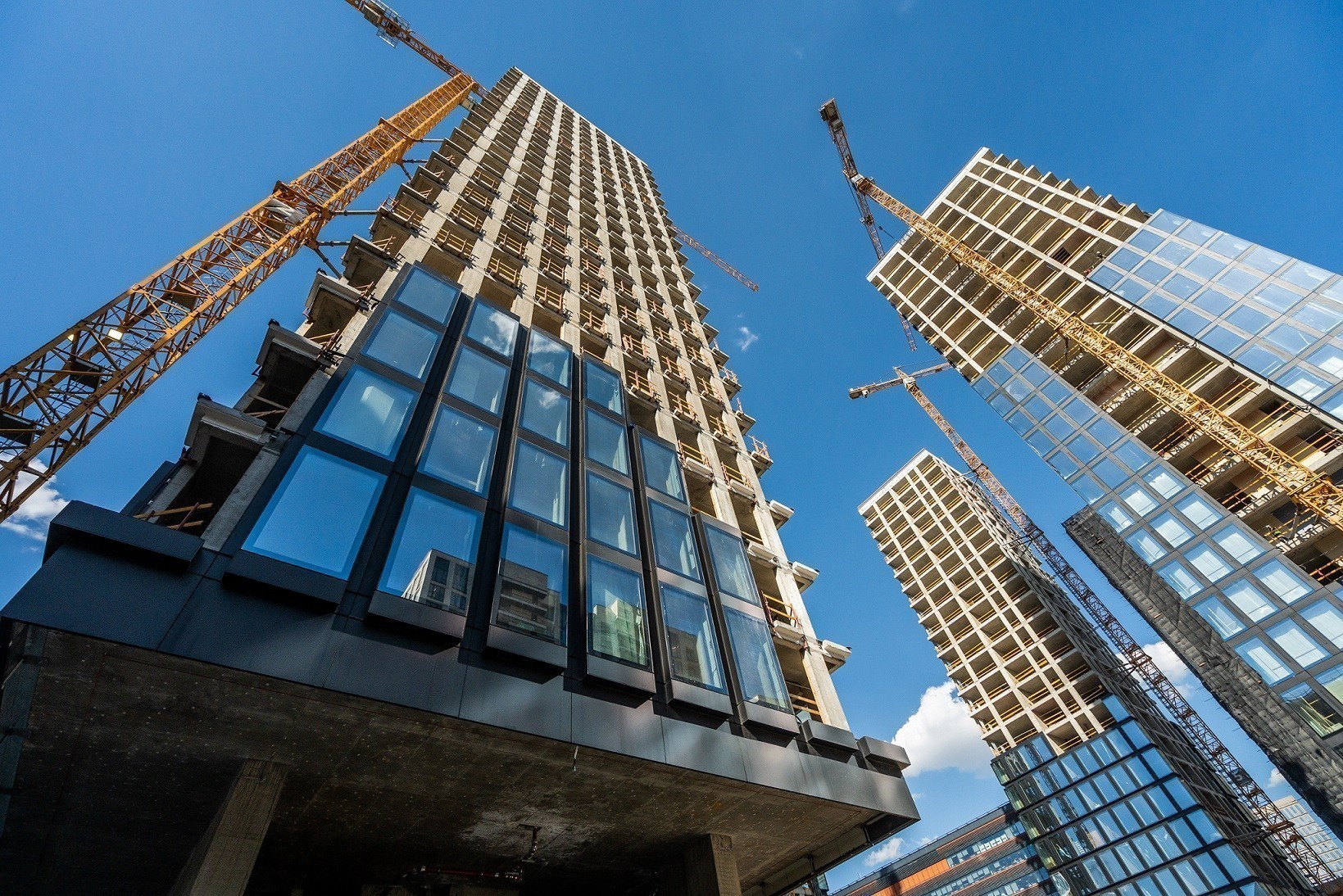

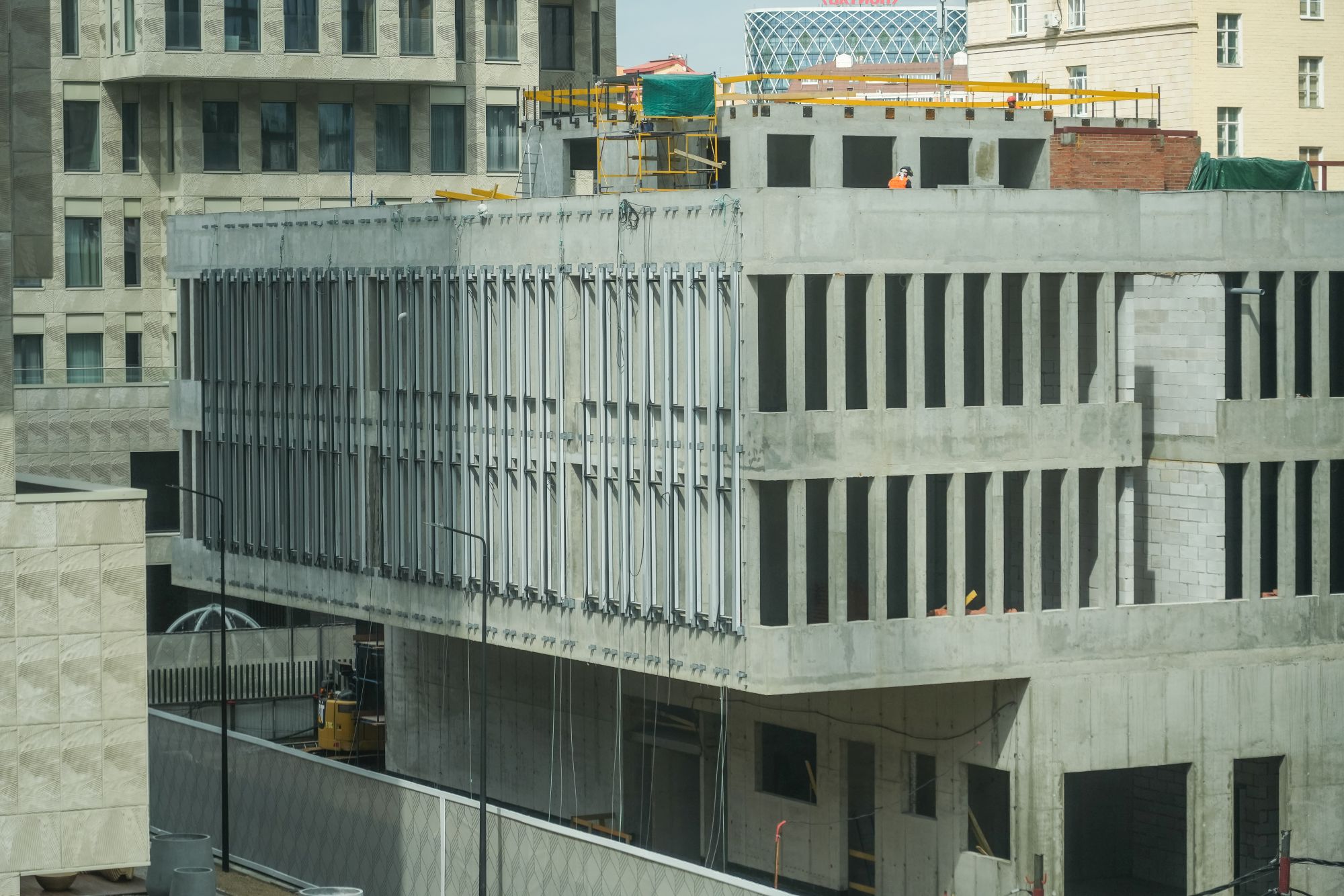

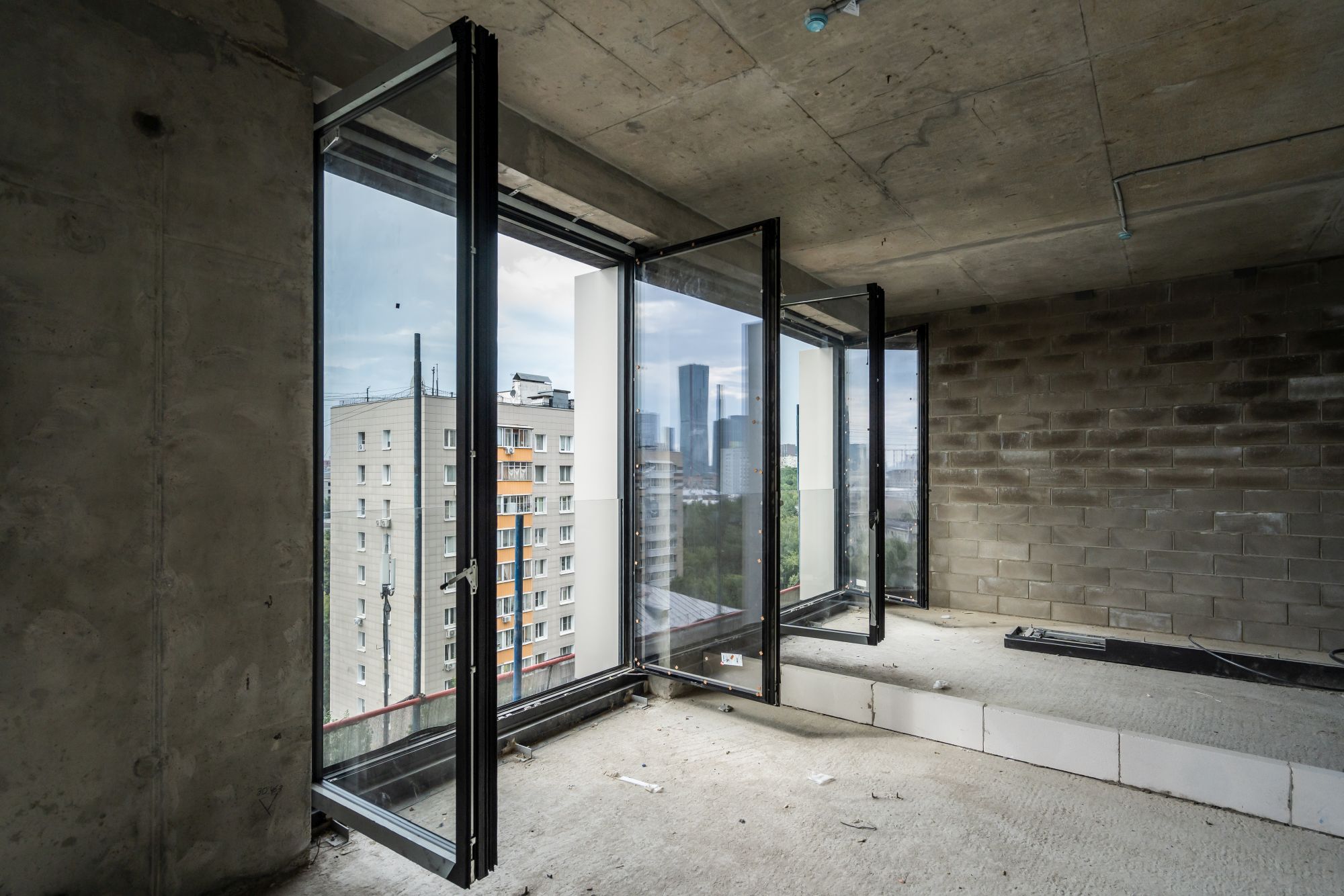

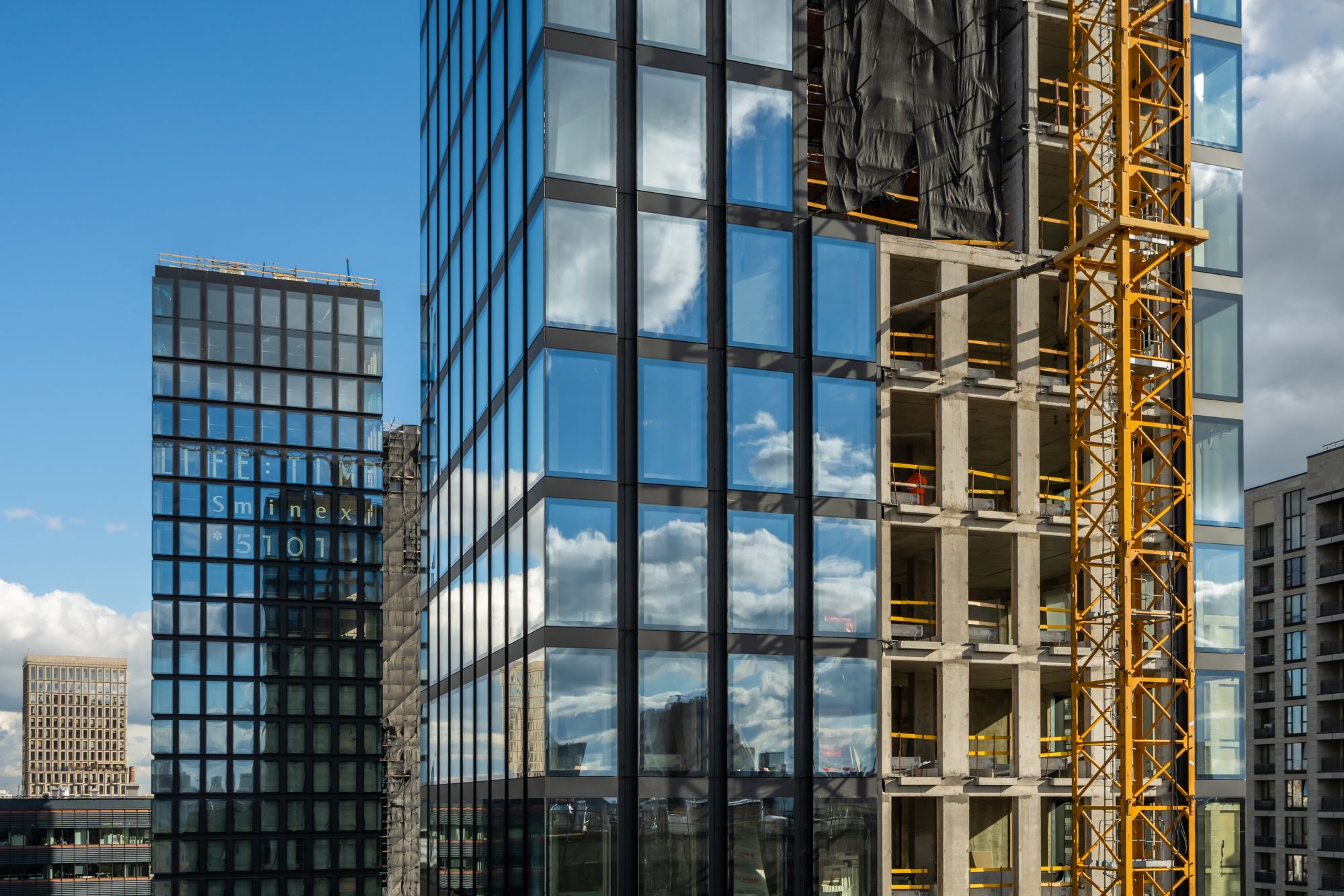

- В корпусе B приступили к монтажу оконных профилей Reynaers с премиальным остеклением по стандарту Sminex.
- В корпусе F достигли 22-го, предпоследнего, этажа.
- В корпусе D вышли на уровень 16-го этажа.
- В корпусе E приступили к строительству 15-го этажа.
- В корпусе A начали возводить 10-й этаж.
- На 25% завершили монтаж стояков отопления, водоснабжения, канализации и вентиляции во всех корпусах.
- Приступили ко второму этажу школы на территории квартала.
- Перешли к отделочным работам на подземном паркинге.
Июль 2024
- Завершили возведение корпусов B и C и продолжили создавать фасады в стиле роскошного минимализма.
- В корпусе F вышли на уровень 20-го этажа.
- В корпусе D начали возводить 14-й этаж.
- В корпусе E достигли 12-го этажа.
- В корпусе A начали строить седьмой этаж.
- В корпусе B перешли к отделке лестничных пролётов.
- Приступили к созданию кровли стилобата для благоустройства.
- В надземной части корпусов на 15% смонтировали стояки отопления, водоснабжения, канализации и вентиляции.
- Приступили к возведению первого этажа школы.
Июнь 2024
- В корпусах В и С приступили к строительству 20-го этажа.
- В корпусе F вышли на уровень 18-го этажа.
- В корпусе D начали возводить 11-й этаж.
- В корпусе E достигли седьмого этажа.
- В корпусе A приступили к устройству шестого этажа.

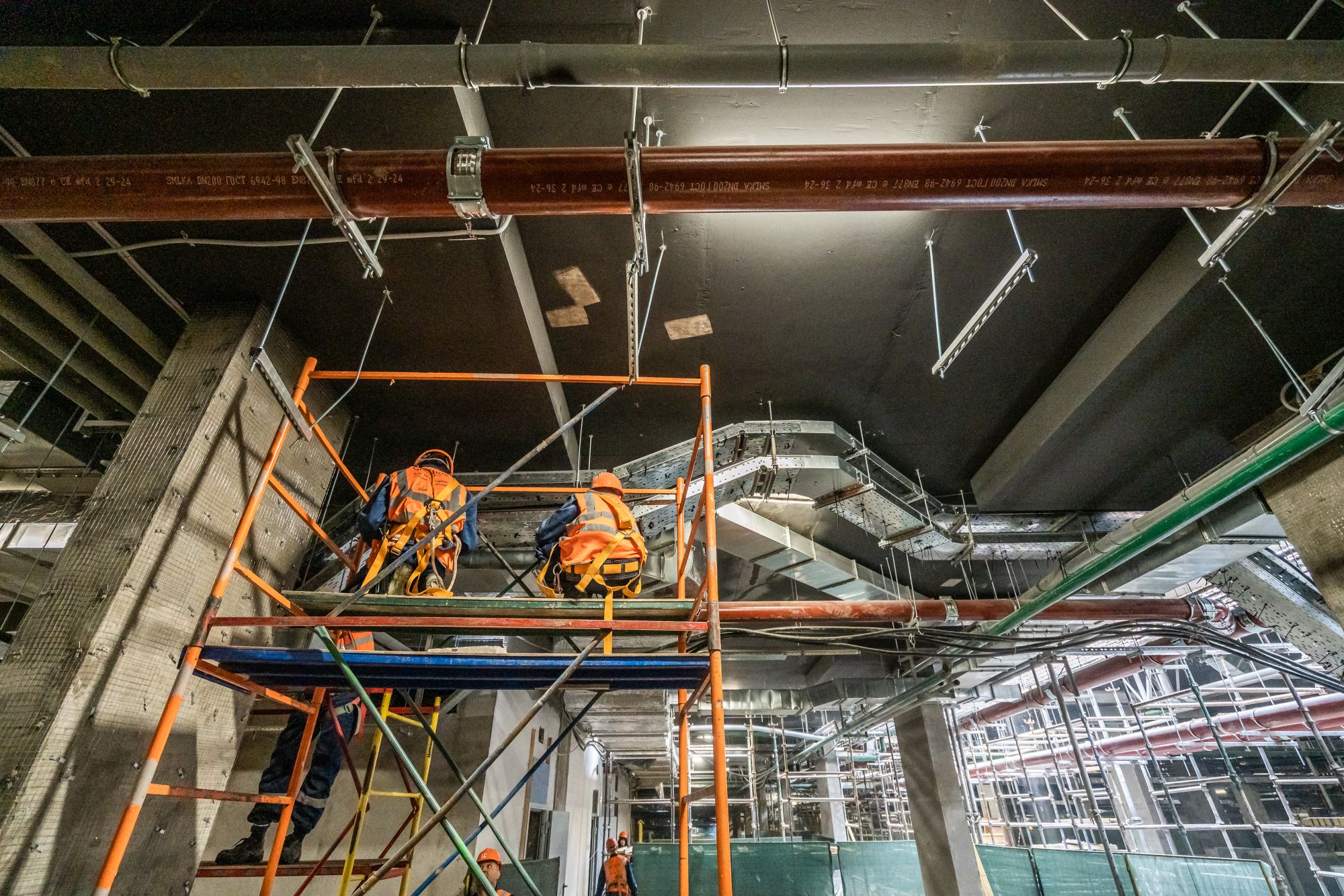

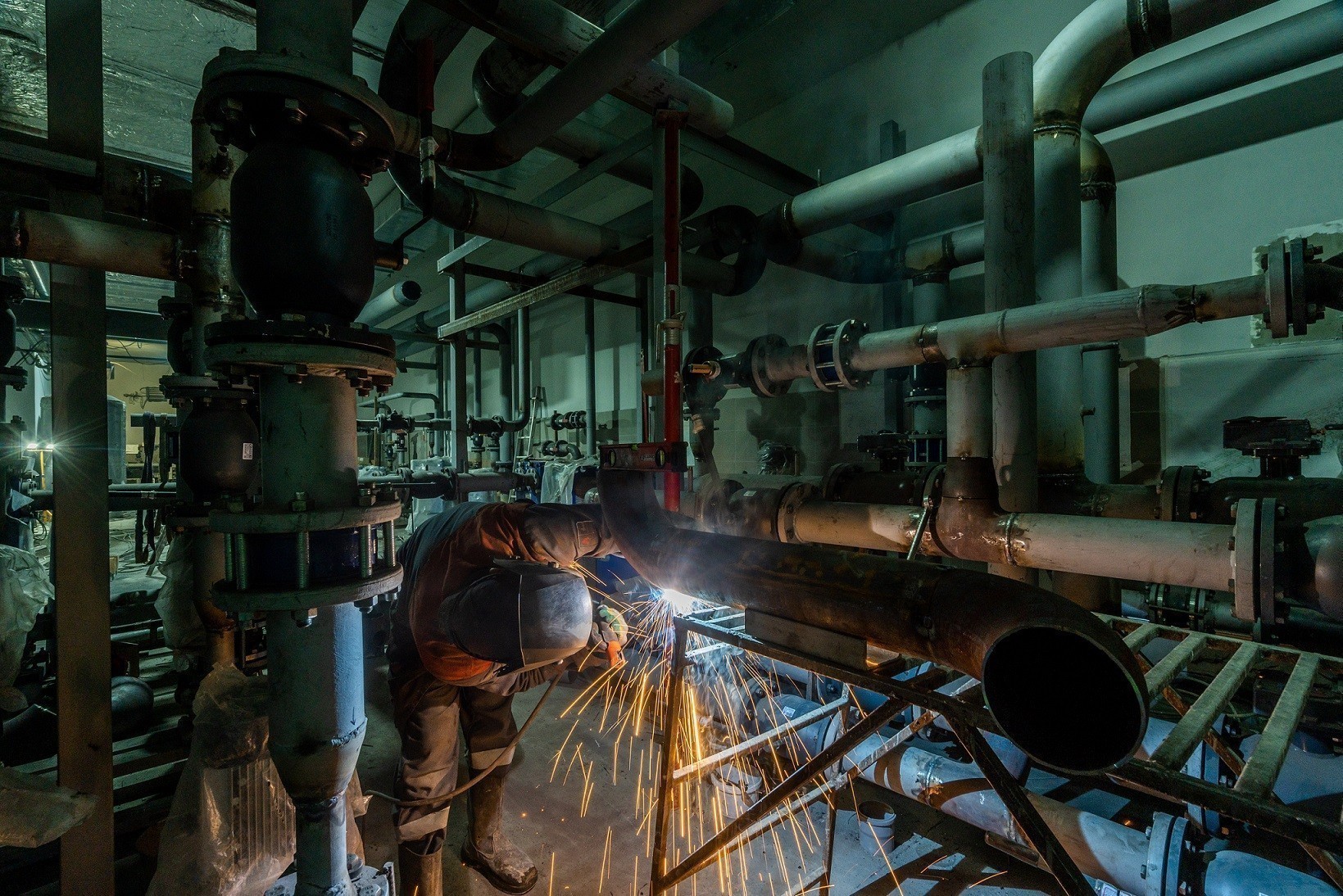

- Начали монтаж систем отопления, водоснабжения, кондиционирования и вентиляции.
- На 20% завершили отделку технических помещений на подземном паркинге.
Май 2024

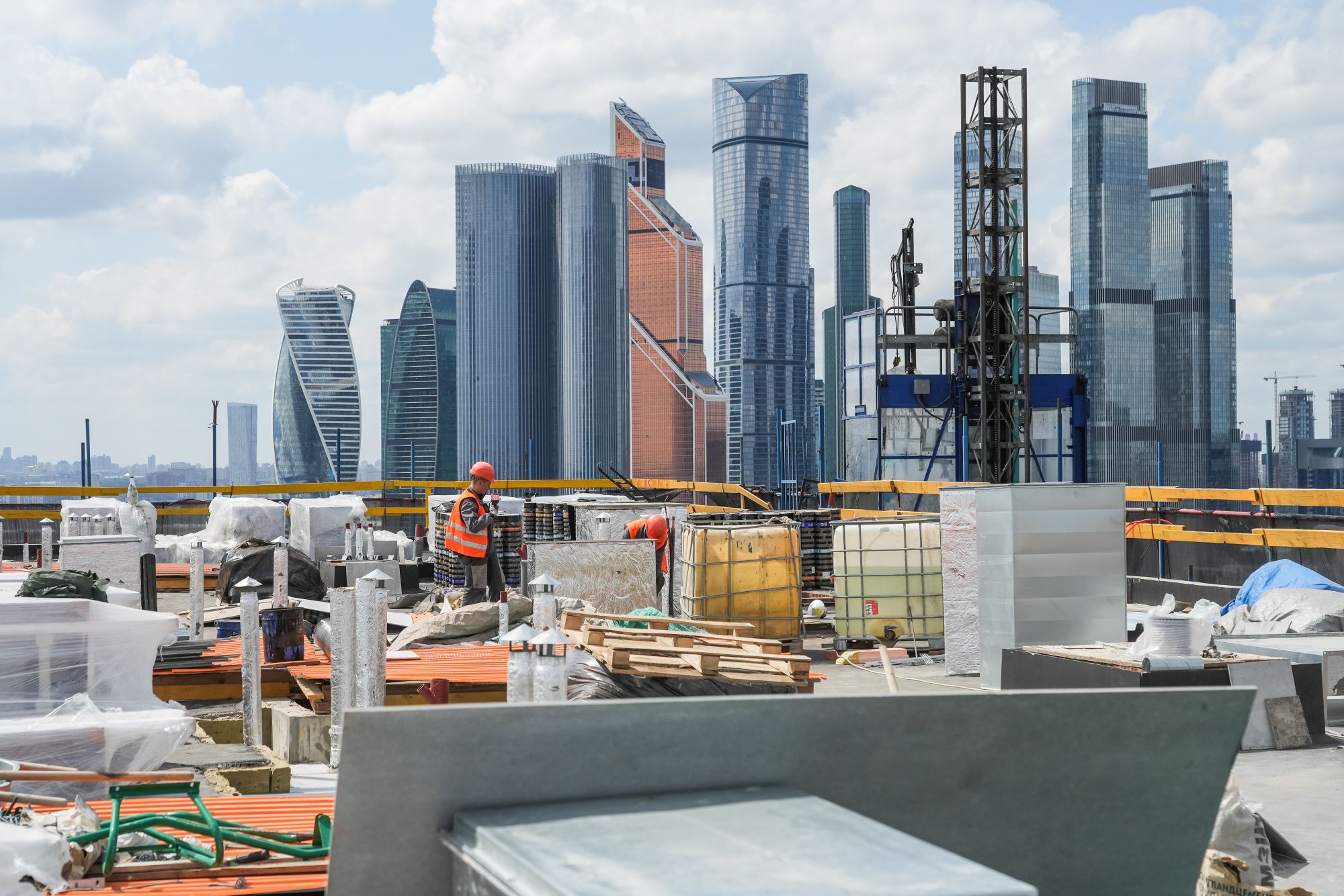

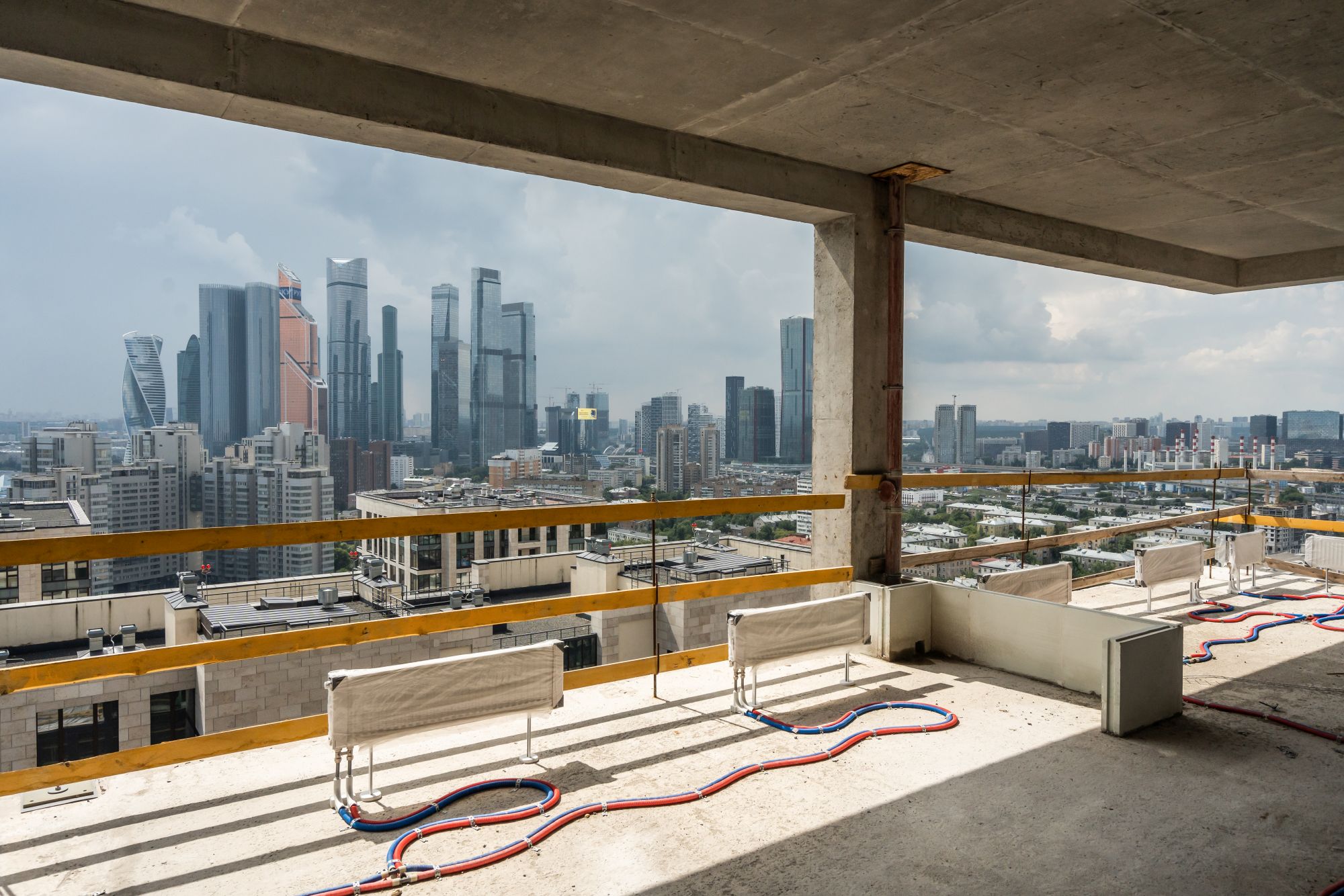

- Приступили к строительству скай-вилл — квартир с террасами и видами на «Москва-Сити» и исторический центр города.
- В корпусах В и С приступили к 16-му этажу.
- В корпусе F вышли на уровень 14-го этажа.
- В корпусе D начали строить шестой этаж.
- В корпусах А и Е приступили к четвёртому этажу.
- В подземном паркинге начали отделку технических помещений.
- На территории двора-парка заложили фундамент здания школы с детским садом.
Апрель
- В корпусе В вышли на уровень 13-го этажа.
- В корпусе С приступили к 12-му этажу.
- В корпусе F начали строить девятый этаж.
- В корпусе D приступили к третьему этажу.
- В корпусе А выполнили перекрытие первого этажа на 35%.
- В корпусе Е построили стены лобби на 90%.
Март 2024
- В корпусе В начали возводить 11-й этаж.
- В корпусе С приступили к строительству 9-го этажа.
- В корпусе F начали 8-й этаж.
- В корпусе D вышли на уровень 2-го этажа.
- В корпусах А, Е построили стены лобби на 80%.
- Приступили к возведению монолитных конструкций подземной части вилл.
- Завершили кладку стен индивидуального теплового пункта на подземном паркинге.
Февраль 2024
- В корпусе В достигли уровня седьмого этажа.
- В корпусах C и F возводим пятый этаж.
- В корпусах А, D и Е строим стены лобби, где высота потолков — семь метров.
- На подземном паркинге завершаем кладку стен индивидуального теплового пункта.
Январь 2024
- В корпусах А и Е начали строить стены лобби.
- В корпусе D возвели стены и пилоны лобби на 15%.
- В корпусе F начали возведение стен третьего этажа.
- В корпусах В и С приступили к пятому этажу.
- Начали кладку стен технических помещений в подземном паркинге.
Декабрь 2023
- В корпусах B и C приступили к перекрытиям третьих этажей.
- В корпусе F начали устройство стен и пилонов второго этажа.
- В корпусе Е построили 50% подземной части.
- Выполнили на 25% вертикальную гидроизоляцию паркинга.
- Приступили к установке модулей и стеклопакетов на архитектурном фрагменте фасада.
- По контуру двора-парка начали работы по вертикальной изоляции и обратной засыпке.
Ноябрь 2023
- В корпусе А построили подземную часть на 62%.
- В корпусе В приступили к перекрытию второго этажа.
- В корпусе С возвели на 15% стены и пилоны третьего этажа.
- В корпусе D начали возведение стен и пилонов лобби.
- В корпусе Е построили подземную часть на 30%.
- В корпусе F соорудили плиту перекрытия первого этажа на 50%.
- На 90% выполнили горизонтальную гидроизоляцию паркинга, на 21% — вертикальную.
Октябрь 2023
- На 95% возвели стены, колонны и пилоны минус первого этажа корпуса А.
- На 80% смонтировали гидроизоляцию подземного паркинга и минус первых этажей корпусов A, E, и D.
- Завершили строительство лобби в корпусе С.
- На 98% возвели стены лобби в корпусе F.
- Приступили к строительству стен и пилонов вторых жилых этажей в корпусах B и C.
Сентябрь 2023
- Завершили строительство стен лобби в корпусе С;
- Возвели стены лобби в корпусах B и F на 97% и 50%;
- Полностью завершили строительство минус первых этажей корпусов B, C, F;
- Возвели все стены минус первого этажа корпуса D;
- На 80% возвели стены, колонны и пилоны минус первого этажа корпуса А;
- На 35% построили стены минус первого этажа корпуса E;
- На 75% смонтировали гидроизоляцию подземного паркинга и минус первых этажей корпусов A, E, и D.
Август 2023
- Увеличили число рабочих до 370 человек, а количество техники — до 12 единиц;
- Повысили готовность единого стилобата до 80%;
- Продолжаем работы по укладке гидроизоляции подземной части корпусов A, E, D и паркинга — общая готовность 60%;
- Завершили разработку грунта и устройство фундаментальной плиты в зоне корпуса А;
- Возвели вертикальные конструкции подземной части корпуса А на 60%;
- Продолжаем монтаж вертикальных конструкций первых этажей: 55% в корпусе В и 70% в корпусе С;
- Приступили к возведению вертикальных конструкций подземной части корпуса Е;
- Завершаем устройство вертикальных конструкций подземной части корпуса D.
Июль 2023
- Установили последний, шестой башенный кран;
- Увеличили готовность единого стилобата до 78%;
- Завершили разработку грунта в зоне подземного паркинга. Продолжаем работы по бетонированию и укладке гидроизоляции.
- Заливаем фундаментную плиту и вертикальные конструкции корпуса А;
- Установили все плиты перекрытия технических этажей и начали монтаж вертикальных конструкций первых этажей корпусов В и F;
- Устанавливаем плиту перекрытия подземной части корпуса С.
Июнь 2023
- Возвели все стены подземных этажей корпуса С. Начали работы в корпусах А и D;
- Возвели все стены технических этажей корпусов В и F;
- Завершаем устройство фундаментной плиты под шестой башенный кран;
- Заливаем фундаментную плиту корпуса А, готовность — 65%;
- Продолжаем бетонировать подземный паркинг. Укладываем гидроизоляцию, готовность — 85%.
Май 2023
- Закончили возводить стены подземных этажей корпусов В и F. Начали аналогичные работы в корпусе С;
- Завершаем разработку котлована под всеми домами;
- Заливаем фундаментную плиту на корпусе А. Общая готовность единого стилобата — 70%;
- Продолжаем бетонировать конструкции подземного паркинга и укладывать гидроизоляцию.
Май 2023
Июнь 2023
Июль 2023
Август 2023
Сентябрь 2023
Октябрь 2023
Ноябрь 2023
Декабрь 2023
Январь 2024
Февраль 2024
Март 2024
Май 2024
Июль 2024
Сентябрь 2024
ВЕБ-КАМЕРА 1
ВЕБ-КАМЕРА 2
